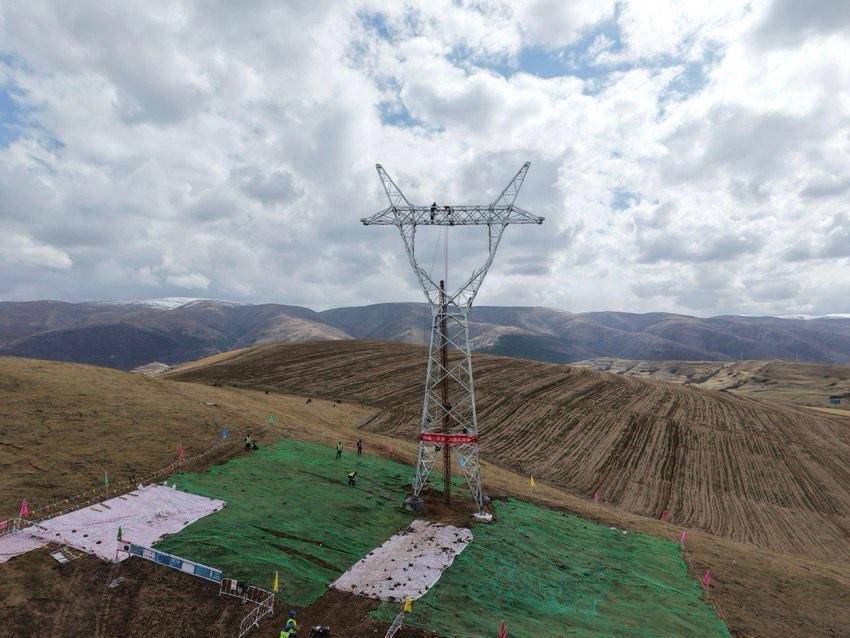

阿坝壤塘至阿坝110千伏线路工程首基铁塔顺利组立完成。张懿玲摄4月15日,在四川省阿坝藏族羌族自治州阿坝县海拔3600米的施工点,寒风呼啸,伴着点点雪花,刮得脸生疼。随着指挥员一声哨响,起重机将最后一组塔材缓缓吊起、就位,施工人员迅速紧固。国网阿坝供电公司阿坝壤塘至阿坝110千伏线路工程业主项目经理袁磊站在一旁,看着眼前这座约30米高的铁塔稳稳立住,长出一口气,“首基塔立起来,心里就踏实了。”
这是阿坝壤塘至阿坝110千伏线路工程的首基铁塔组立现场。首基塔的组立,标志着该项电网工程从基础施工正式转入铁塔组立阶段,为后续全线贯通打下基础。
壤塘至阿坝110千伏线路工程是四川省重点工程,也是阿坝州县域电网补强项目。线路起于壤塘110千伏变电站,止于阿坝县城关110千伏变电站,全长122.67公里,新建铁塔302基,总投资2.12亿元。它蜿蜒穿过阿坝县城关镇及壤塘县的岗木达镇、尕多乡等10余个乡镇,其中一段约20公里的线路完全处于无人区。
“全线海拔在3320米到4408米之间,高山地形占近八成。”袁磊摊开工程地图,上面密密麻麻标注着风险点。他介绍,这条路不仅海拔高,而且施工难度大:跨越道路36处,跨越河流9处,三级以上作业风险高达800余项。“高原缺氧、低温、大风、浓雾,一年有效施工期不到半年。”
为加快工程进度,国网阿坝供电公司采取“攻坚专班与属地协同”的模式,联动壤塘、阿坝两县供电公司成立专项工作组,统筹协调施工组织、物资运输等难题。作业高峰期,200余人、16个作业面同时展开。
针对复杂的地质条件,国网阿坝供电公司采取差异化应对措施。根据不同塔基的岩土硬度,灵活采用“两班倒”人工开挖与水磨钻技术,确保开挖效率。同时,工程首次大面积应用旋挖机开展基础开挖,累计完成28基基础施工,显著提升了作业效率。
交通则是另一大难题。沿线唯一的阿两路是进出工地的主干道,但山体滑坡、泥石流时常发生,一到汛期路面就被冲断。“我们把两台挖掘机停在现场,路一冲毁就马上抢通。”项目总工熊金灿说。而那20公里无人区,没有现成道路,部分塔位只能靠人力徒步抵达。施工人员背着工具和材料,在海拔4000米以上的山脊上往返,单程往往需要大半天。
为解决运输难题,国网阿坝供电公司采取“一基一策”,利用无人机航拍和实地踏勘,为每一基铁塔量身定制运输方案。在传统索道、马帮运输基础上,该公司首次引入大型无人机,单次可吊运200公斤塔材或砂石。熊金灿说,“无人机一天能运7到8吨塔材,相当于7、8匹骡马4天的工作量,极大提升了运输效率。”按计划,该工程今年还将新增2台承载力达400公斤的大型无人机,力争山区段物资运输机械化覆盖率达到50%。
高原施工,安全是重中之重。国网阿坝供电公司持续开展“明白人”培训,确保每个作业现场至少有一名经过严格考核、熟悉风险点和应急处置流程的“明白人”全程在岗,目前配备率已达100%。同时,采取现场督查与远程督查相结合的方式,每月至少开展4次现场督查,远程督查覆盖所有作业点。国网阿坝供电公司阿坝壤塘至阿坝110千伏线路工程监理项目部安全总监李小毅介绍,“发现隐患必须当天整改、当天闭环,整改闭环率始终保持100%。”
截至目前,该工程已完成基础开挖266基、基础浇筑260基。首基铁塔的组立完成,为后续批量施工铺平了道路。
据了解,该工程将于今年年底竣工投产。届时将提升阿坝县、壤塘县县域电网供电能力,末端变电站“卡脖子”问题将得到根本解决。沿线10余万农牧民、20余所学校及医疗机构的用电将更加稳定可靠。(张懿玲)
